Conduite du changement ERP : la méthode qui fait vraiment adopter l'outil

11 septembre 2026
Conduite du changement ERP : la méthode qui fait vraiment adopter l'outil

La réussite d'un projet ERP dépend d'abord de la conduite du changement, pas du paramétrage technique. Démarrez-la dès le cadrage, nommez un sponsor exécutif visible et prévoyez un support renforcé au Go Live et après. Le modèle ADKAR offre un cadre opérationnel simple pour structurer ces actions et éviter que vos équipes ne reviennent à leurs anciens fichiers Excel dès la troisième semaine.


En bref:

  • La réussite d’un projet ERP repose avant tout sur la conduite du changement, notamment une implication dès le cadrage et un support renforcé après le lancement.
  • Impliquer les métiers dans le choix fonctionnel, désigner un sponsor visible et former des key users solides sont essentiels pour une adoption durable.
  • La méthodologie ADKAR permet de structurer le changement autour de cinq résultats : conscience, désir, connaissance, capacité et renforcement.
  • Il est crucial de déployer l’ERP par jalons pour maintenir la motivation, tout en renforçant le support sur site lors du Go Live pour prévenir l’échec.
  • Mesurer l’adoption à l’aide de KPI tels que le volume de transactions et le taux d’utilisateurs actifs reste plus fiable que la seule satisfaction déclarée.

Lugx
Centralisez votre gestion avec LugX
LugX rassemble vos données et automatise votre gestion administrative dans une plateforme modulaire qui évolue avec votre entreprise.
Découvrir LugX

Table des matières

Pourquoi la conduite du changement ERP conditionne le retour sur investissement

Un ERP parfaitement configuré mais rejeté par les équipes ne produit aucune valeur. C'est là que la plupart des projets échouent, pas sur la technique.

Les enquêtes sectorielles convergent sur ce point : la gestion du changement, la formation inadéquate et la résistance des employés expliquent la majorité des difficultés d'adoption rencontrées après un déploiement ERP. La technique fonctionne, mais personne ne s'en sert correctement, ou pire, chacun contourne le système avec ses propres méthodes.

Conseil de pro : Ne confondez jamais former et conduire le changement. Former apprend à cliquer sur les bons boutons. Conduire le changement fait en sorte que l'utilisateur choisisse d'utiliser l'ERP plutôt que son ancien tableur, même sous pression et en fin de mois.

Le modèle Prosci ADKAR éclaire cette distinction avec précision : il découpe le changement individuel en cinq résultats à obtenir : Conscience, Désir, Connaissance, Capacité et Renforcement. Une formation classique ne couvre que la Connaissance. Sans Capacité, c'est à dire l'aptitude réelle à travailler dans l'outil en situation de production, et sans Renforcement, c'est à dire un accompagnement qui dure au delà du lancement, l'utilisateur retombe dans ses anciens réflexes dès la première difficulté. Un sponsor exécutif visible, qui porte le projet publiquement et tranche les blocages, reste le facteur le plus corrélé à un déploiement réussi.

Les cinq phases de la méthode ADKAR

Les leviers pratiques pour piloter l'adoption d'un ERP

Structurer la conduite du changement autour de quelques leviers concrets évite de disperser l'énergie sur des actions cosmétiques, comme expliqué dans ce guide pour optimiser son pipeline de vente. Voici ceux qui produisent réellement un effet mesurable, avec les responsables à désigner pour chacun.

Impliquer les métiers dès le cadrage. Les futurs utilisateurs doivent participer aux choix fonctionnels avant que les décisions ne soient figées, pas après. Un commercial ou un comptable qui a validé le paramétrage d'un écran défend ensuite cet écran auprès de ses collègues, alors qu'un utilisateur mis devant le fait accompli cherche des raisons de le rejeter.

  • Responsable : chef de projet fonctionnel, avec un représentant par service concerné
  • Quand : phase de cadrage, avant la rédaction du cahier des charges

Désigner un interlocuteur unique et un sponsor exécutif. Le chef de projet centralise les décisions opérationnelles au quotidien. Le sponsor, lui, intervient sur les arbitrages politiques : budget supplémentaire, priorisation entre services, ou décision de reporter une fonctionnalité secondaire.

  • Responsable : direction générale ou direction métier pour le sponsor ; DSI ou chef de projet ERP pour le pilotage courant

Recruter et former des key users solides. Les champions ou super utilisateurs constituent le levier d'adoption le plus efficace d'un projet ERP, car ils font le lien entre le paramétrage technique et l'usage réel sur le terrain. Choisissez des personnes reconnues par leurs pairs, pas nécessairement les plus à l'aise avec l'informatique, mais celles vers qui les collègues se tournent déjà en cas de doute. Formez-les en profondeur, bien au delà du niveau utilisateur standard, et libérez une partie de leur temps pour qu'ils puissent répondre aux questions de leur équipe pendant les premières semaines.

  • Responsable : managers de service pour l'identification, équipe projet pour la formation approfondie

Découper le déploiement en jalons visibles. Un déploiement modulaire, avec des quick wins identifiables à chaque étape, entretient la motivation mieux qu'un big bang où tout doit fonctionner parfaitement du premier coup. Activer d'abord la facturation, puis le suivi de stock, puis la comptabilité, permet de valider en continu et de corriger les problèmes sur un périmètre restreint.

  • Responsable : chef de projet, en concertation avec les key users de chaque module

Renforcer le support sur site au Go Live. Les premiers jours d'utilisation en production révèlent des blocages qu'aucun test en environnement de préproduction n'avait anticipés. Une présence physique ou une hotline dédiée, avec des key users disponibles en priorité, évite que la frustration ne s'installe durablement.

  • Responsable : équipe projet et key users, avec une procédure de remontée claire vers le support technique

Un module de gestion de projet centralisé aide à suivre l'avancement de chacun de ces leviers sans dépendre d'un fichier partagé que plus personne ne met à jour après la deuxième semaine.

Quel plan de communication pour un déploiement ERP réussi ?

Un plan de communication efficace relie quatre variables : la phase du projet, l'audience visée, le message porté et le canal utilisé. Sans cette structure, on communique beaucoup mais mal, généralement les mêmes informations techniques aux mêmes trois personnes déjà convaincues.

PhaseAudienceMessage cléCanal recommandé
CadrageDirection, managersPourquoi ce projet, quels bénéfices attendusRéunion de lancement, note de direction
ConceptionKey users, équipes métiersCe qui change concrètement dans leur travailAteliers, comptes rendus courts
TestsUtilisateurs finauxCe qui a été validé, comment testerSessions démo, e-mail hebdomadaire
Go LiveTousDate, procédure du jour, contacts supportAffichage, e-mail, intranet
Post Go LiveTousRésultats, ajustements, remerciementsBilan d'équipe, newsletter interne

La règle qui fonctionne le mieux reste simple : répéter chaque message clé plusieurs fois en variant les canaux. Un message vu une seule fois en réunion s'oublie en quarante huit heures. La direction générale doit porter la vision du projet, les managers relaient l'impact concret sur les tâches quotidiennes, et l'équipe informatique garde la main sur les aspects techniques et les incidents. Mélanger ces rôles brouille le message et affaiblit la crédibilité de chacun.

Comment former les équipes efficacement avant le Go Live ?

Former tout le monde de la même façon, au même moment, est l'erreur la plus fréquente. Un comptable et un commercial n'ont pas besoin des mêmes écrans ni du même niveau de détail, et les traiter comme un public unique dilue l'efficacité pédagogique pour tous.

  • Segmentez par profil métier : définissez des objectifs distincts pour les utilisateurs finaux, les key users et les managers, chacun avec un niveau de profondeur adapté à son usage réel de l'outil
  • Privilégiez le pratico-pratique : un environnement sandbox où l'on manipule ses propres cas réels marque bien plus qu'une présentation théorique des fonctionnalités
  • Organisez des ateliers par processus métier, pas par module technique : « comment traiter une commande client de A à Z » plutôt que « le module ventes »
  • Complétez avec du micro-apprentissage : courtes vidéos ou fiches réflexes consultables au moment du besoin, pas seulement pendant la session de formation
  • Prévoyez du coaching terrain dans les premiers jours d'utilisation réelle

Le timing compte autant que le contenu. Une formation lancée deux à quatre semaines avant le Go Live, complétée par des sessions de rappel après la mise en production, donne de meilleurs résultats qu'une formation unique menée trop tôt, dont le contenu s'estompe avant même la première utilisation réelle.

Quels KPI suivre pour mesurer l'adoption de l'ERP ?

Mesurer l'adoption à partir des données d'usage réelles, connexions actives, volume de transactions saisies, tickets support, plutôt que de la seule satisfaction déclarée en réunion, révèle des signaux bien plus fiables sur ce qui se passe vraiment sur le terrain.

  • Utilisateurs actifs par jour ou semaine, comparés à l'effectif attendu sur chaque module
  • Taux de transactions traitées dans l'ERP versus des méthodes parallèles encore utilisées
  • Volume de tickets support, avec un pic normal à J+7 puis une décroissance attendue à J+30
  • Nombre de contournements identifiés (fichiers Excel, e-mails de secours) par service

Une cible réaliste vise un usage actif majoritaire dans les premiers mois et une forte réduction des contournements progressivement. Si un service reste sous ces seuils, corrélez les tickets support et les logs d'usage pour identifier si le blocage est fonctionnel, technique, ou lié à un manque de formation, puis ajustez l'action en conséquence plutôt que de reformer tout le monde par défaut.

À quel moment lancer chaque action de conduite du changement ?

Le calendrier de la conduite du changement se cale sur les phases du projet, pas sur un planning séparé. Démarrer trop tard, une fois le paramétrage terminé, réduit fortement l'efficacité des actions engagées.

Dès le cadrage, impliquez les métiers et nommez le sponsor. En conception, lancez la communication ciblée et identifiez les key users. Pendant les tests, formez en profondeur et validez les jalons métier, souvent formalisés en VABF (vérification d'aptitude au bon fonctionnement) ou en recette utilisateur. Au Go Live, déployez le support renforcé sur site. En stabilisation, maintenez un dispositif d'accompagnement pendant au moins trois à six mois : c'est la durée minimale pour ancrer durablement les nouveaux réflexes et éviter une rechute vers les anciennes pratiques.

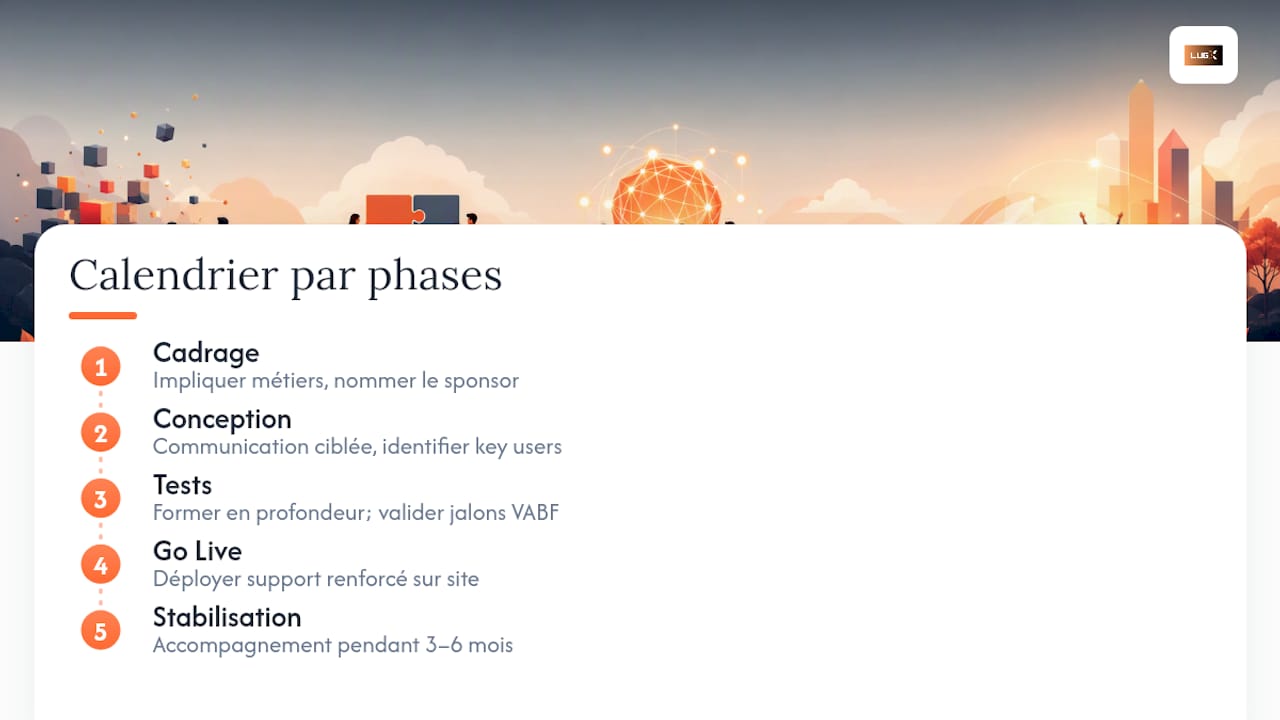

Planning des actions pour la conduite du changement

Comment traiter la résistance des utilisateurs face à un nouvel ERP ?

La résistance ne se traite pas de la même façon selon sa cause. Un diagnostic rapide, avant toute réaction, évite de perdre du temps sur la mauvaise intervention.

  1. Identifiez le type de résistance : manque de compétence (l'utilisateur ne sait pas faire), manque de conviction (il ne voit pas l'intérêt), ou frustration légitime liée à un bug ou une lourdeur réelle du système
  2. Ciblez l'intervention : recyclage individuel pour un manque de compétence, échange avec le manager direct pour un manque de conviction, correction système documentée pour une frustration justifiée
  3. Séquencez les relances : à J+15, identifiez les foyers de résistance persistants via les tickets et les remontées des key users ; à J+30, ajustez la formation ou le paramétrage sur les points bloquants récurrents ; à J+90, faites un bilan formel et documentez ce qui a changé

Ignorer un signal de résistance en pensant qu'il « se résorbera avec le temps » est l'erreur la plus coûteuse à ce stade du projet.

Checklist des 90 premiers jours pour sécuriser l'adoption ERP

Voici les actions à prioriser dans les trois premiers mois suivant le lancement, avec les responsables associés.

  • Nommer le sponsor exécutif et le chef de projet avant toute autre action, dès la semaine 1
  • Constituer et former le réseau de key users avant la fin de la phase de conception
  • Diffuser le plan de communication avec au moins un message par audience et par phase
  • Planifier la formation deux à quatre semaines avant le Go Live, pas plus tôt
  • Activer le support renforcé sur site pendant les trente premiers jours de production
  • Suivre les KPI d'usage chaque semaine et corriger dès le premier signal faible
  • Maintenir le dispositif d'accompagnement jusqu'à J+90 minimum, avec un bilan formel

Sur le plan budgétaire, allouer une part significative du budget total du projet à la conduite du changement, communication, formation et accompagnement compris, reste une référence raisonnable pour la plupart des PME. Les projets qui négligent ce poste finissent souvent par dépenser davantage en corrections tardives et en reprises de formation. Les repères de coût global d'un ERP donnent un ordre de grandeur utile pour cadrer cette enveloppe dès le budget initial.

Point de vue de l'auteur : erreurs récurrentes et conseils pratiques

L'erreur la plus fréquente que je constate est presque toujours la même : traiter la conduite du changement comme une ligne budgétaire optionnelle qu'on ajoute si le planning le permet. Elle finit alors compressée en une session de formation de deux heures, la semaine du Go Live, pour des équipes qui découvrent l'outil en même temps qu'elles doivent s'en servir.

Ce qui fonctionne vraiment tient en trois réflexes simples : nommer le sponsor avant de rédiger le cahier des charges, recruter les key users pour leur crédibilité auprès de leurs pairs plutôt que pour leur aisance informatique, et ne jamais couper le support avant que les KPI d'usage ne soient stables sur plusieurs semaines consécutives.

— Adam

LugX peut-il faciliter la centralisation et le support après le déploiement ?

Un ERP modulaire simplifie ce que la conduite du changement cherche à obtenir : moins d'outils dispersés, moins de contournements, plus de visibilité sur ce qui se passe réellement dans l'entreprise. Là où beaucoup de déploiements ERP échouent sur la complexité d'un big bang unique, certains ERP modulaires permettent d'activer les modules progressivement, comme la facturation électronique conforme, le CRM, la gestion de projets ou les ressources humaines, et de les enrichir au rythme de montée en compétence des équipes.

Lugx

Envisagez un ERP modulaire si vous cherchez à réduire la dispersion entre tableurs, messageries et outils isolés, tout en gardant un support intégré une fois l'outil en production. La facturation électronique conforme aux réglementations 2026-2027 et le pilotage centralisé de l'activité permettent d'ancrer rapidement des quick wins visibles, ce qui facilite justement l'adhésion des équipes dans les premières semaines. Découvrez l'ensemble des modules disponibles et demandez une démonstration adaptée à la taille de votre entreprise.
